世界施工难度最大的巨型水电站——
白鹤滩水电站

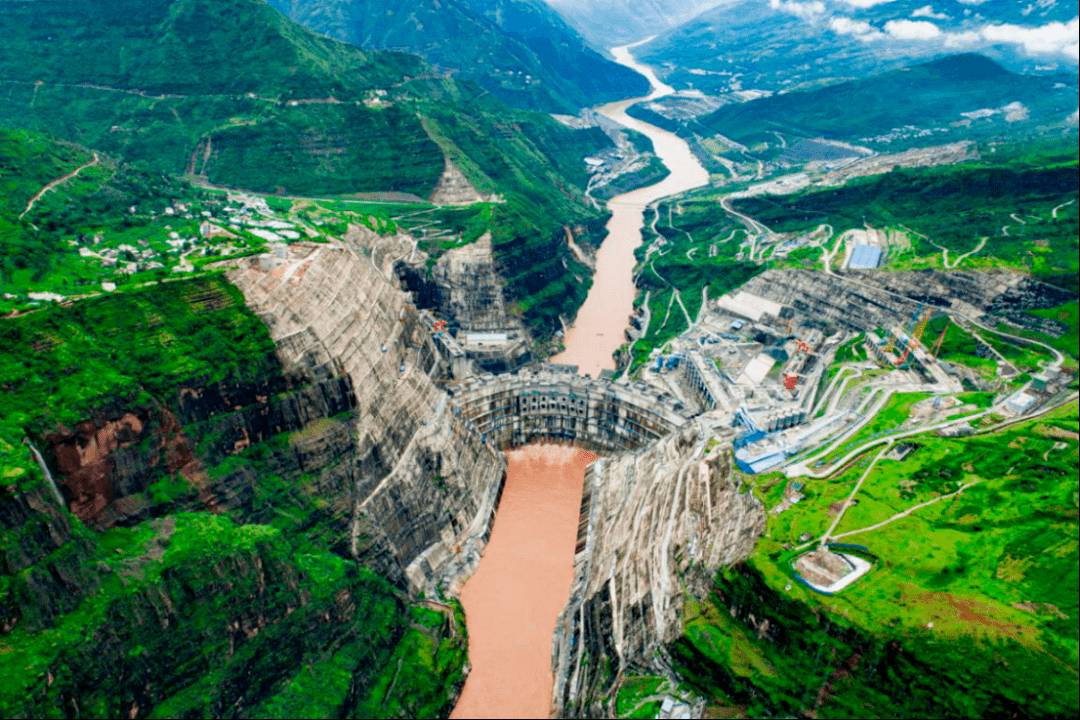

白鹤滩水电站大坝航拍图 摄影:谢雷
建设全景震撼视频
▼

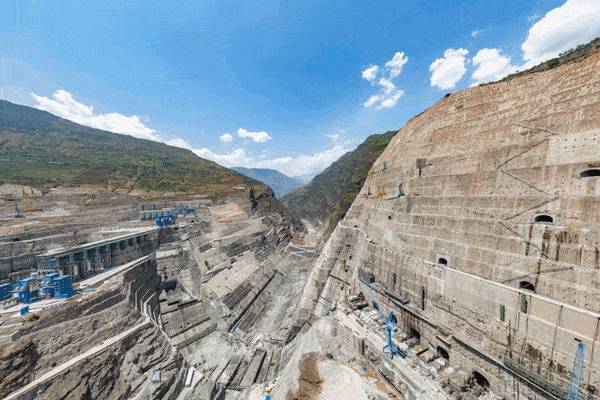

白鹤滩水电站大坝建设过程创造多项纪录
300米级高拱坝抗震参数
居世界第一
全球首次在300米级高拱坝全坝使用低热水泥混凝土
大坝承受总水推力达1650万吨
居世界第二
拱坝坝高289米
居世界第三
大坝是水电站枢纽工程的核心建筑物
承担着挡水与泄洪的重要任务
白鹤滩水电站大坝为
300米级混凝土特高双曲拱坝

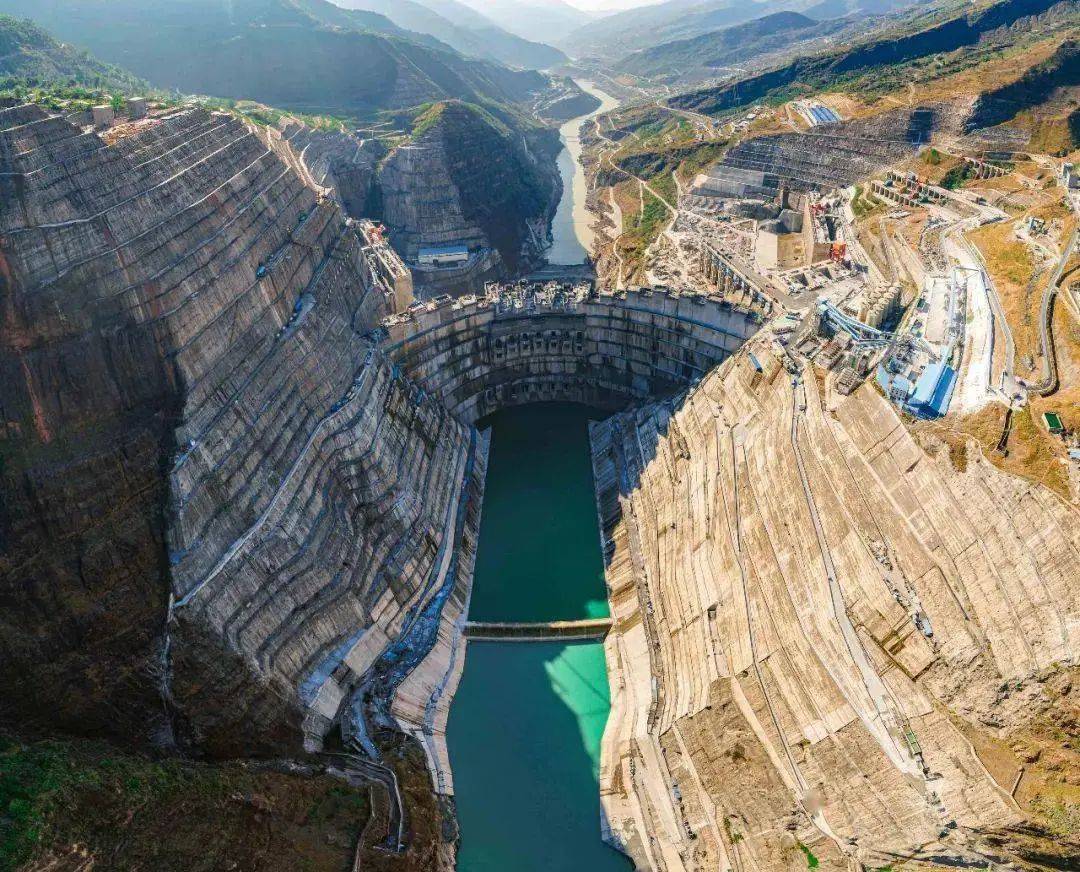

最大坝高289米
坝顶弧长709米
坝身布置有6个导流底孔
7个泄洪深孔和6个泄洪表孔
结构复杂

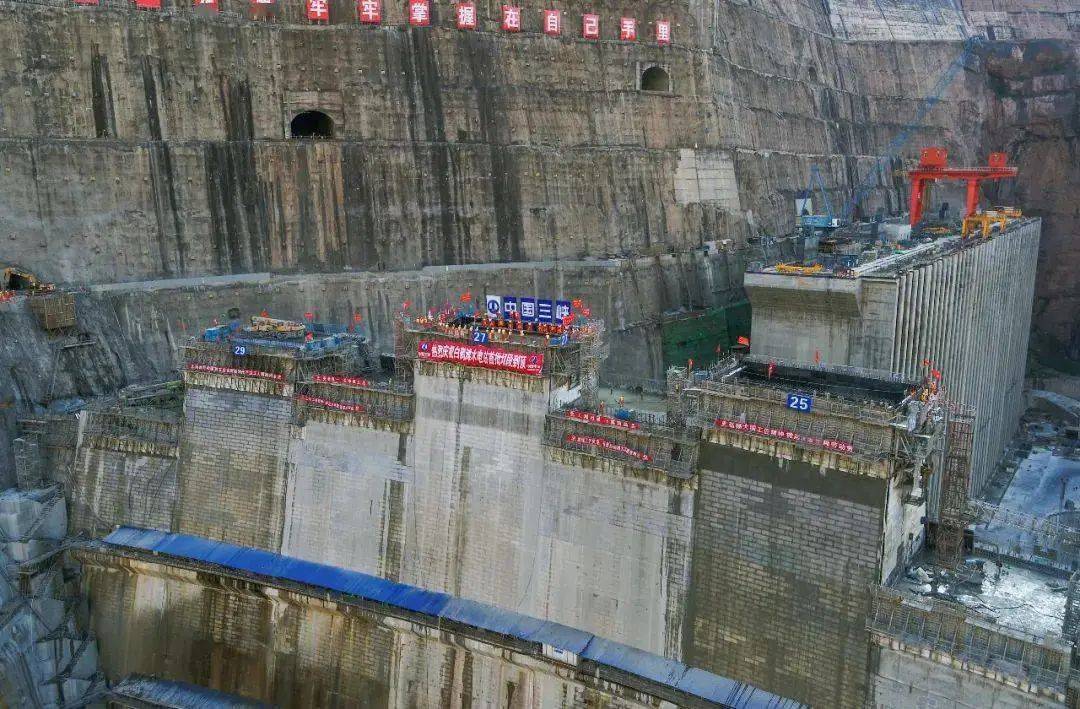

白鹤滩大坝浇筑过程:黄克瑶
据金沙江水文气象中心数据显示
2020年白鹤滩水电站坝区
7级以上大风天气达251天
占全年比重70.5%
白鹤滩水电站所在地的气候条件
为大坝混凝土浇筑带来诸多挑战

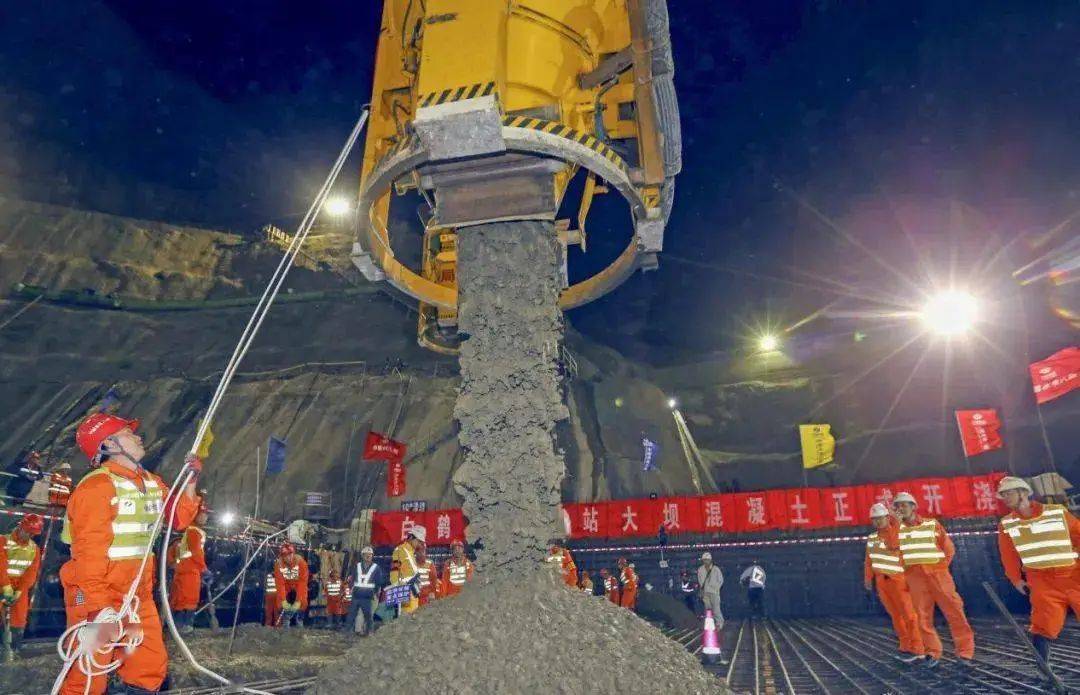

白鹤滩水电站大坝混凝土浇筑中 摄影:赵洋
“大风影响主要在两个方面,一是缆机设备的安全运行,二是混凝土保湿。”白鹤滩工程建设部大坝项目部主任郭增光表示,“我们有大风天气缆机运行的针对性措施,保证缆机安全运行间距,同时在混凝土保湿技术上实现创新突破,防止混凝土开裂。此外,项目部员工从大坝开浇至今,昼夜连续不间断轮流现场值班,保障混凝土浇筑的正常进度和施工质量。”
除气候外
白鹤滩水电站大坝攻克了
多项世界性技术难题
300米级特高混凝土拱坝抗震参数世界第一
填补了复杂地质条件下
建造特高拱坝的多项技术空白
300米级特高拱坝全坝使用低热水泥混凝土、闸门门槽一期直埋高精度施工创新技术运用、双平台七台缆机安全高效运行等在行业内均属首次,建立智能建造信息管理平台,实现建设运行全周期的精细化管控,白鹤滩水电站大坝成为有史以来最“聪明”的大坝。

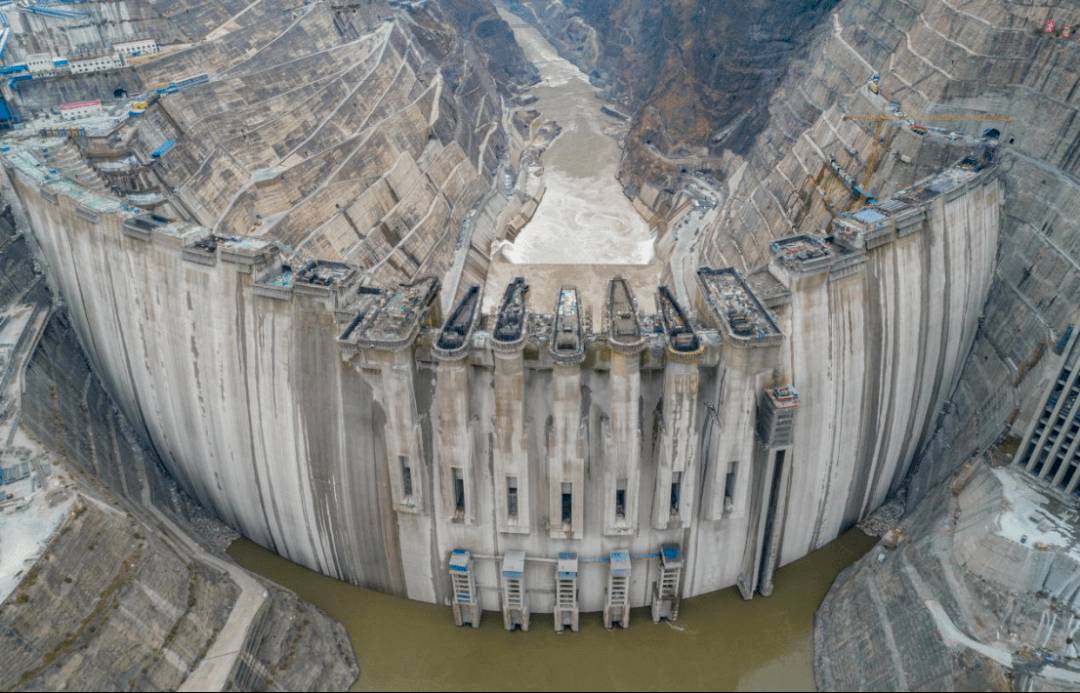

白鹤滩水电站大坝航拍 摄影:陈华钧
据悉
白鹤滩大坝主体混凝土浇筑
总方量达800万立方米
共分为31个坝段
自开浇以来没有出现一条温度裂缝
各项指标均满足
三峡集团提出的“精品工程”标准
2019年大坝取出25.7米混凝土长芯
混凝土芯样光滑密实
骨料分布均匀、气泡少
提交了一份高质量混凝施工“成绩单”

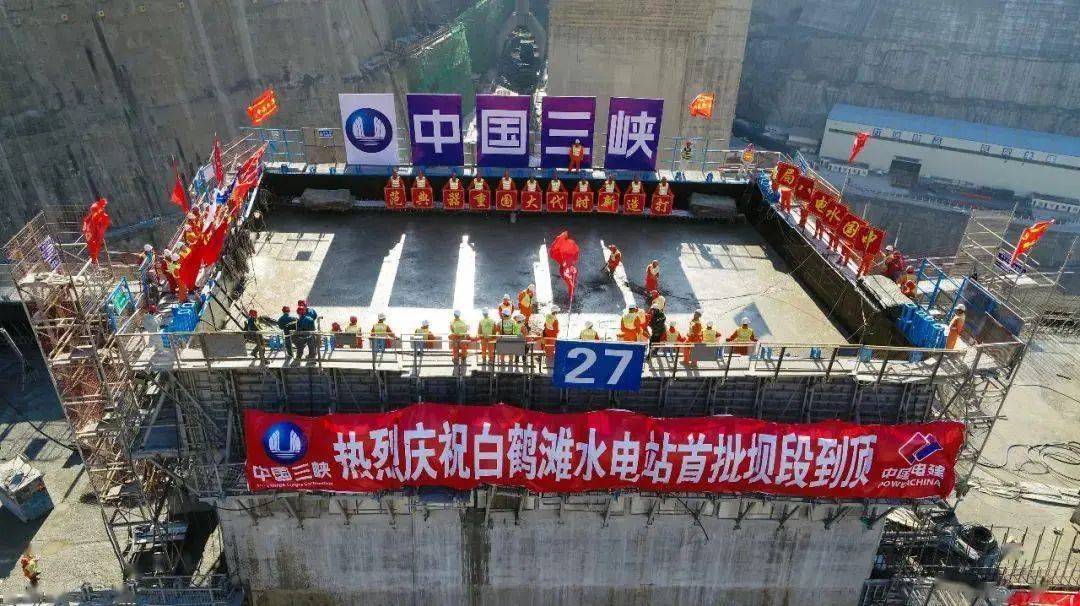

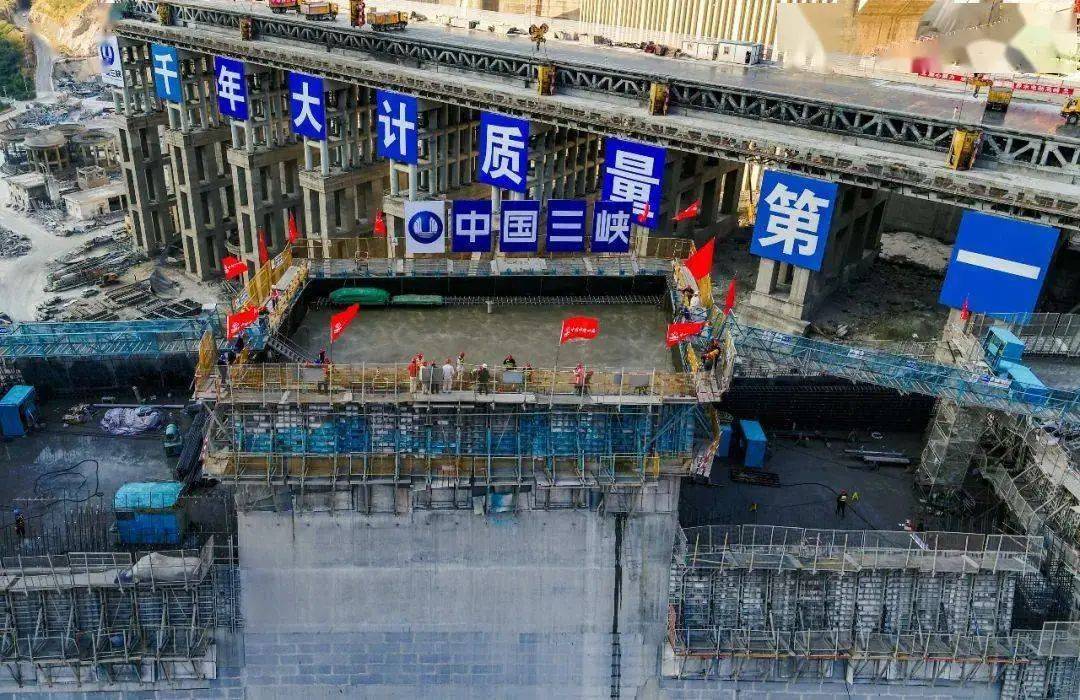

2020年11月26日,白鹤滩水电站大坝首批坝段浇筑到顶
白鹤滩水电站单机容量位居世界第一
白鹤滩水电站是全球在建最大的水电工程,装机总容量1600万千瓦,左右岸地下厂房内分别布置8台具有完全自主知识产权的单机容量100万千瓦水轮发电机组,单机容量位居世界第一。
白鹤滩水电站是实施国家“西电东送”战略,优化能源结构的重要骨干工程,也是引领全球水电行业发展的标志性工程,对增加清洁能源供给,优化能源结构,构建长江防洪体系,促投资、稳增长、巩固脱贫攻坚成果等具有十分重大的意义。
电站的建设将为推动云南省绿色能源高质量发展,打造世界一流“绿色能源牌”,助力云南建设全国绿色能源示范省,实现能源低碳转型,保障能源安全,促进经济社会高质量发展注入强劲动力。
Copyright © 2012-2022 郑州盛天水工机械有限公司 版权所有 联系人:秦经理、高经理 电话:13783622202 / 15238089993 0371-88816901
豫备案号:豫ICP备16006531号-2 地址:河南省郑州市上街区工业路南侧 网站地图
友情链接: 高纯石英砂设备
